Soft Cooler Production Lead Time ອະທິບາຍ

"ການຜະລິດແມ່ນ 30 ຫາ 45 ມື້" ແມ່ນຄໍາຕອບທີ່ຜູ້ຊື້ສ່ວນໃຫຍ່ໄດ້ຮັບ, ແລະມັນແມ່ນຄວາມຈິງ - ແຕ່ມັນອະທິບາຍພຽງແຕ່ກາງເວລາ. ຄວາມເປັນຈິງຂອງການສັ່ງຊື້ກັບສາງປະກອບມີການເກັບຕົວຢ່າງ, ຮອບທົບທວນຄືນ, ວັດສະດຸຂາເຂົ້າ, ການກວດກາ, ການຂົນສົ່ງທາງທະເລແລະການເກັບພາສີ, ແລະຄວາມລ່າຊ້າທີ່ທໍາລາຍວັນເປີດຕົວເກືອບບໍ່ເຄີຍເກີດຂື້ນໃນສາຍການຜະລິດ. ພວກເຂົາເຈົ້າເກີດຂຶ້ນກ່ອນມັນ, ໃນການອະນຸມັດແລະວັດສະດຸ. ຄູ່ມືນີ້ແຍກໄລຍະເວລາທັງຫມົດເຂົ້າໄປໃນອົງປະກອບທີ່ແທ້ຈິງຂອງມັນ, ສະແດງໃຫ້ເຫັນວ່າເວລາທີ່ສູນເສຍໄປຢ່າງແທ້ຈິງ, ແລະອະທິບາຍວິທີການບີບອັດຕາຕະລາງໂດຍບໍ່ມີການທໍາທ່າວ່າຟີຊິກບໍ່ໄດ້ນໍາໃຊ້. Sealock (YiFuLong Outdoor Gear Co., Ltd.) ອ້າງເຖິງການເກັບຕົວຢ່າງ 7-15 ມື້ ແລະການຜະລິດ 30-45 ມື້, ແລະນີ້ອະທິບາຍເຖິງສິ່ງທີ່ຢູ່ໃນຕົວເລກເຫຼົ່ານັ້ນ.


ສິ່ງທີ່ "ເວລານໍາ" ຄວນຫມາຍຄວາມວ່າ

ກໍານົດມັນຢ່າງຖືກຕ້ອງຫຼືທ່ານຈະວາງແຜນຕໍ່ກັບຕົວເລກທີ່ບໍ່ຖືກຕ້ອງ. ໃນຄວາມ ໝາຍ ທີ່ເຄັ່ງຄັດ, ເວລາ ນຳ ໃຊ້ ໝາຍ ເຖິງໄລຍະເວລາທັງ ໝົດ ຈາກການອະນຸມັດການສັ່ງຊື້ຈົນເຖິງເຄື່ອງນຸ່ງ ສຳ ເລັດຮູບທີ່ອອກຈາກປະຕູໂຮງງານ. ແຕ່ຈໍານວນຍີ່ຫໍ້ທີ່ຕ້ອງການຕົວຈິງແມ່ນກວ້າງກວ່າ: ;ໄລຍະເວລາທີ່ຜ່ານໄປທັງຫມົດຈາກການວາງຄໍາສັ່ງການຜະລິດຈົນເຖິງການຮັບສິນຄ້າສໍາເລັດຮູບພ້ອມທີ່ຈະຂາຍ, ຂະຫຍາຍ ;ການເກັບຕົວຢ່າງ, ການປະກອບແລະການອະນຸມັດຂັ້ນສຸດທ້າຍ; fabric ແລະ trim ແຫຼ່ງແລະ inbound ກັບໂຮງງານ; ການຕັດຫຼາຍ, ຫຍິບແລະການສໍາເລັດຮູບ; ການຄວບຄຸມຄຸນນະພາບແລະການຫຸ້ມຫໍ່; ການຂົນສົ່ງສິນຄ້າ, ການເກັບພາສີແລະ inbound ກັບສາງ.

ເວລານໍາໂຮງງານແລະເວລານໍາຂອງທ່ານແມ່ນຕົວເລກທີ່ແຕກຕ່າງກັນ. ວາງແຜນອັນທີສອງ.

ການຄົ້ນພົບທີ່ຄວນປ່ຽນວິທີທີ່ເຈົ້າວາງແຜນ

ນີ້ແມ່ນສິ່ງທີ່ເປັນປະໂຫຍດທີ່ສຸດໃນການຄົ້ນຄວ້າ, ແລະມັນກົງກັນຂ້າມກັບບ່ອນທີ່ຜູ້ຊື້ສ່ວນໃຫຍ່ສຸມໃສ່ຄວາມກົດດັນຂອງພວກເຂົາ: ຍີ່ຫໍ້ສ່ວນໃຫຍ່ສູນເສຍເວລາກ່ອນທີ່ຈະເລີ່ມຕົ້ນການຫຍິບ - ຄວາມພ້ອມຂອງວັດສະດຸແລະການອະນຸມັດແມ່ນຄໍຂວດປົກກະຕິ, ແລະຄວາມລ່າຊ້າຂອງຜ້າແມ່ນຍາກທີ່ສຸດທີ່ຈະຟື້ນຕົວຈາກເພາະວ່າບໍ່ມີຫຍັງຢູ່ລຸ່ມສາມາດເລີ່ມຕົ້ນໄດ້ໂດຍບໍ່ມີການ yardage ໃນຕາຕະລາງຕັດ. ການອະນຸມັດສີຊ້າໆ ຫຼືຜ້າທີ່ໝົດສິ້ນໄປໃນຕົ້ນໆຂອງແຕ່ລະຂັ້ນຕອນຕໍ່ມາ.

ຜູ້​ຜະ​ລິດ​ຫນຶ່ງ​ປະ​ລິ​ມານ​ມັນ​: ;ການ​ຜະ​ລິດ​ຜ້າ​ແລະ​ການ​ຍ້ອມ​ສີ​ກວມ​ເອົາ 45​% ຫາ 55​% ຂອງ​ການ​ຊັກ​ຊ້າ​ໃນ​ຄໍາ​ສັ່ງ​ຄັ້ງ​ທໍາ​ອິດ​. ປະມານເຄິ່ງຫນຶ່ງຂອງຄວາມສ່ຽງຕໍ່ການຊັກຊ້າໃນຄໍາສັ່ງທໍາອິດແມ່ນຢູ່ໃນຂັ້ນຕອນທີ່ຜູ້ຊື້ສ່ວນໃຫຍ່ຖືວ່າເປັນຜູ້ບໍລິຫານ.

ການສະຫລຸບດັ່ງຕໍ່ໄປນີ້ໂດຍກົງ: ;ວິທີທີ່ຫນ້າເຊື່ອຖືໃນການປົກປ້ອງວັນທີເປີດຕົວແມ່ນການລັອກຜ້າແລະການອະນຸມັດໄວ, ບໍ່ແມ່ນການບີບອັດການຜະລິດຕໍ່ມາ. ໄລ່ໂຮງງານໃນອາທິດຫົກບໍ່ໄດ້ຟື້ນຕົວເວລາທີ່ສູນເສຍໃນອາທິດຫນຶ່ງ.

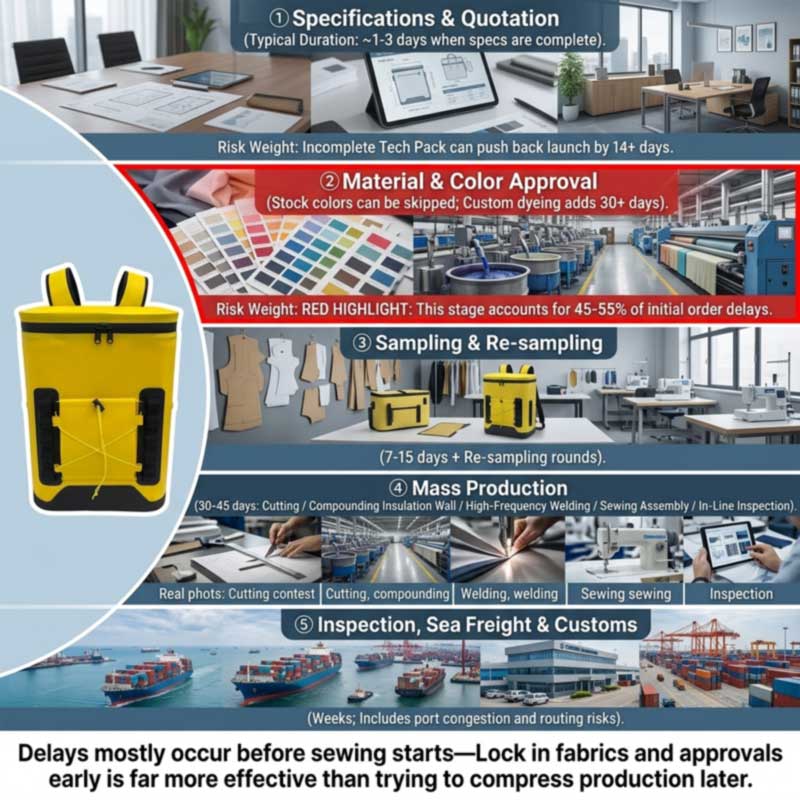

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

ຂັ້ນຕອນໂດຍຂັ້ນຕອນ

1. ຂໍ້ມູນຈໍາເພາະແລະວົງຢືມ

ໄວເມື່ອສະຫຼຸບໂດຍຫຍໍ້: ດັດຊະນີວາງ ;ການທົບທວນ tech-pack ແລະວົງຢືມປະມານ 1-3 ມື້ເມື່ອຂໍ້ມູນຈໍາເພາະສໍາເລັດ. ຊ້າໃນເວລາທີ່ມັນບໍ່ແມ່ນ — ;ຊຸດເທກໂນໂລຍີທີ່ບໍ່ຄົບຖ້ວນແມ່ນສາເຫດຕົ້ນຕໍຂອງການຂັດກັນ, ມັກຈະເພີ່ມ 14 ມື້ຫຼືຫຼາຍກວ່ານັ້ນກັບວັນທີເລີ່ມຕົ້ນຂອງໂຄງການ, ເພາະວ່າໂຮງງານບໍ່ສາມາດອ້າງເຖິງຄວາມຖືກຕ້ອງຫຼືຕັດຜ້າໂດຍບໍ່ມີການວັດແທກທີ່ຊັດເຈນ, ຂໍ້ກໍານົດ seam ແລະໃບເກັບເງິນຂອງວັດສະດຸ.

ສໍາລັບ cooler, "ສົມບູນ" ຫມາຍຄວາມວ່າ: ວັດສະດຸແກະແລະ denier, ປະເພດ insulation ແລະຄວາມຫນາຂອງກໍາແພງ, ວັດສະດຸ liner ແລະການປະຕິບັດຕາມຕະຫຼາດ, ປະເພດປິດແລະລະດັບການປະທັບຕາ, ຄວາມອາດສາມາດແລະຂະຫນາດພາຍໃນທີ່ມີຄວາມທົນທານ, ຮາດແວ, harness, ວິທີການຍີ່ຫໍ້ແລະການຫຸ້ມຫໍ່.

2. ວັດສະດຸແລະການອະນຸມັດສີ — ຄໍຂວດທີ່ແທ້ຈິງ

Benchmarks ແນະນໍາ ; 3-7 ມື້ສໍາລັບການເລືອກ fabric ແລະ swatch ໃນບາງໂຄງການ, ແຕ່ສີ custom, ຍ້ອມສີຫຼືວັດສະດຸພິເສດສາມາດໃຊ້ເວລາດົນກວ່າ - ແລະ "ຍາວ" ສາມາດເປັນຢ່າງຫຼວງຫຼາຍ: ;ຖ້າຍີ່ຫໍ້ຮ້ອງຂໍຜ້າ custom-dyed ຫຼື trims ພິເສດ, ໄລຍະເວລາສາມາດຂະຫຍາຍໄດ້ 30 ມື້ຫຼືຫຼາຍກວ່ານັ້ນ.

ເຄື່ອງເຮັດຄວາມເຢັນທີ່ອ່ອນນຸ້ມມີກະແສວັດສະດຸຫຼາຍກວ່າເສື້ອຜ້າ: ຜ້າແກະ, ໂຟມປິດ, ຟິມ liner ຊັ້ນອາຫານ, ຜ້າອັດລົມ ຫຼື zippers ກັນນໍ້າ, ສາຍຮັດ, ສາຍພັນ ແລະປ້າຍ. ແຕ່ລະຄົນມີເວລານໍາຂາເຂົ້າຂອງຕົນເອງ, ແລະອັນຊ້າທີ່ສຸດກໍານົດວັນທີເລີ່ມຕົ້ນ. ຮາດແວແລະເຄື່ອງຕັດແຕ່ງກາຍສົມຄວນໄດ້ຮັບຄວາມສົນໃຈໂດຍສະເພາະ, ເພາະວ່າພວກມັນມີຂະຫນາດນ້ອຍ, ລາຄາຖືກແລະຖືກລືມເປັນປົກກະຕິ - ແຕ່; ເຖິງແມ່ນວ່າໃນເວລາທີ່ຜ້າແລະແຮງງານກຽມພ້ອມ, ອົງປະກອບທີ່ເປັນປະໂຫຍດຫຼືຍີ່ຫໍ້ທີ່ຂາດຫາຍໄປສາມາດປ້ອງກັນບໍ່ໃຫ້ການຜະລິດເລີ່ມຕົ້ນ.

3. ການເກັບຕົວຢ່າງແລະການດັດແກ້

Sealock quotes 7-15 ມື້ສໍາລັບຕົວຢ່າງ, ຕໍ່ໄປອີກແລ້ວສໍາລັບການພັດທະນາພື້ນຖານທີ່ຮູບແບບແລະເຄື່ອງມືການເຊື່ອມໂລຫະຕ້ອງໄດ້ຮັບການວິສະວະກໍາກ່ອນ. ຕົວແປບໍ່ແມ່ນການສ້າງ; ມັນແມ່ນຈໍານວນຂອງຮອບ — ແລະຮອບແມ່ນຂັບເຄື່ອນໂດຍຄຸນນະພາບໂດຍຫຍໍ້ແລະຄວາມໄວຄໍາຄຶດຄໍາເຫັນ. ;ຄວາມລ່າຊ້າໃນຄໍາຕິຊົມຈາກຜູ້ຊື້ ຫຼືຂໍ້ກໍາຫນົດທີ່ບໍ່ຊັດເຈນ ຂະຫຍາຍໄລຍະເວລາການອະນຸມັດຕົວຢ່າງ, ແລະໜຶ່ງໃນລະບຽບວິໄນທີ່ແນະນໍາແມ່ນ ;ກົດລະບຽບ 48 ຊົ່ວໂມງສໍາລັບການປັບປຸງຕົວຢ່າງເພື່ອຮັບປະກັນບໍ່ສູນເສຍເວລາ.

4. ການຜະລິດຫຼາຍ - 30 ຫາ 45 ມື້

ສິ່ງທີ່ເກີດຂຶ້ນພາຍໃນປ່ອງຢ້ຽມນັ້ນ, ສໍາລັບ cooler welded: ຕັດແກະ, ໂຟມແລະ liner; laminate ຝາ insulated; ການເຊື່ອມໂລຫະຄວາມຖີ່ສູງຂອງຮ່າງກາຍ, ຖານແລະປິດ; sewing the harness, pockets, webbing ແລະ trim; ປະກອບແລະຮາດແວ; in-line inspection ຕະຫຼອດ; ສໍາເລັດຮູບແລະການຫຸ້ມຫໍ່.

ສິ່ງທີ່ຄວນສັງເກດສໍາລັບການກໍານົດເວລາ: ການກໍ່ສ້າງ cooler ຫຼາຍຜ່ານສອງສາຍການຜະລິດທີ່ແຕກຕ່າງກັນ— ເສັ້ນເຊື່ອມຄວາມຖີ່ສູງ ແລະສາຍຫຍິບ. ຢູ່ Sealock ເຫຼົ່ານີ້ນັ່ງຢູ່ໃນຫ້ອງແຍກຕ່າງຫາກຢູ່ໃນຊັ້ນດຽວກັນ, ແລະການກໍ່ສ້າງ sewn ແມ່ນຄວາມສາມາດໃນເຮືອນຫຼັກແທນທີ່ຈະເປັນຂັ້ນຕອນທີ່ມາຈາກພາຍນອກ. ການກໍ່ສ້າງທີ່ໃຊ້ທັງສອງແມ່ນເສັ້ນທາງພາຍໃນທີ່ຍາວເລັກນ້ອຍກ່ວາຜະລິດຕະພັນທີ່ເຊື່ອມໂລຫະຫຼື sewn ເທົ່ານັ້ນ, ເຊິ່ງເປັນເຫດຜົນຫນຶ່ງທີ່ຄວາມສັບສົນມີຜົນກະທົບຕໍ່ປ່ອງຢ້ຽມການຜະລິດ. ລໍາດັບເຕັມຢູ່ໃນກະເປົ໋າເປ້ Cooler ອ່ອນໆຖືກຜະລິດແນວໃດ.

5. ການກວດກາ

ຈອງໄດ້ປະມານ 80% ແລ້ວຈຶ່ງມີເວລາເຮັດໃໝ່. ໃນເຄື່ອງເຮັດຄວາມເຢັນ, ໃຫ້ເວລາສໍາລັບການທົດສອບນ້ໍາໂດຍສະເພາະ, ແລະຈື່ຈໍາການຊໍາລະຍອດເງິນແມ່ນຜູກມັດກັບການກວດສອບຜ່ານ. ເບິ່ງSoft Cooler ກວດກາຄຸນນະພາບກ່ອນການຂົນສົ່ງ.

6. ການຂົນສົ່ງແລະການເກັບກູ້

ຜູ້ຊື້ເວທີສ່ວນຫຼາຍມັກຈະຍົກເລີກທັງຫມົດ. ການຂົນສົ່ງຜ່ານມະຫາສະຫມຸດບວກກັບການເກັບກູ້ຈຸດຫມາຍປາຍທາງເພີ່ມອາທິດ, ແລະມັນປະເຊີນກັບການຂັດຂວາງຢູ່ນອກການຄວບຄຸມຂອງໃຜຜູ້ຫນຶ່ງ: ;ຄວາມແອອັດຂອງທ່າເຮືອ, ການຂັດຂວາງເສັ້ນທາງ, ພາສີຫຼືເຫດການທາງພູມສາດສາມາດຂະຫຍາຍປ່ອງຢ້ຽມເຫຼົ່ານີ້ຕື່ມອີກ, ດັ່ງນັ້ນການຂັດຂວາງການຈັດສົ່ງແມ່ນຈໍາເປັນ. ເງື່ອນ​ໄຂ​ການ​ເດີນ​ທາງ​ເມື່ອ​ບໍ່​ດົນ​ມາ​ນີ້​ສະ​ແດງ​ໃຫ້​ເຫັນ​ຂະ​ໜາດ — ຜູ້​ຜະ​ລິດ​ລາຍ​ໜຶ່ງ​ບັນ​ທຶກ​ບັນ​ດາ​ຜູ້​ບັນ​ທຸກ​ທີ່​ປ່ຽນ​ເສັ້ນ​ທາງ​ອ້ອມ​ Cape of Good Hope ທີ່​ສ້າງ; ການ​ຊັກ​ຊ້າ​ອັດ​ຕະ​ໂນ​ມັດ 10 ຫາ 14 ວັນ​ສຳ​ລັບ​ການ​ຂົນ​ສົ່ງ​ໄປ​ເອີ​ລົບ. ເຄື່ອງເຮັດຄວາມເຢັນຍັງມີຂະໜາດໃຫຍ່ ແລະຄິດຄ່າໂດຍປະລິມານ, ເຊິ່ງສຳຄັນກວ່າຄ່າໃຊ້ຈ່າຍຫຼາຍກວ່າເວລາ; ເບິ່ງຜູ້ຜະລິດກະເປົ໋າ Cooler ຂາຍສົ່ງ: ລາຄາຊຸດ & ເງື່ອນໄຂ FOB.

ສາເຫດທົ່ວໄປຂອງການຊັກຊ້າ

ສາເຫດ ຜົນກະທົບປົກກະຕິ ການປ້ອງກັນ
ຊຸດເຕັກໂນໂລຢີບໍ່ຄົບຖ້ວນ ເພີ່ມ 14+ ມື້ກ່ອນເລີ່ມຕົ້ນ ກໍານົດວັດສະດຸ, ຂະຫນາດ, ຄວາມທົນທານ, ການປິດແລະການປະຕິບັດຕາມທາງຫນ້າ
ສີທີ່ກໍາຫນົດເອງ / ວັດສະດຸທີ່ກໍາຫນົດເອງ 30+ ວັນ; ~ ເຄິ່ງຫນຶ່ງຂອງຄວາມສ່ຽງຕໍ່ການຊັກຊ້າຂອງຄໍາສັ່ງທໍາອິດແມ່ນຢູ່ທີ່ນີ້ ໃຊ້ສີຫຼັກຊັບສໍາລັບຄໍາສັ່ງທໍາອິດ, ຫຼືເລີ່ມການ dips ຫ້ອງທົດລອງທັນທີ
ຄວາມຄິດເຫັນຂອງຜູ້ຊື້ຊ້າ ຂະຫຍາຍທຸກໆຮອບການເກັບຕົວຢ່າງ ຜູ້ຕັດສິນໃຈດຽວ; ກົດລະບຽບການຕອບໂຕ້ 48 ຊົ່ວໂມງ
ການປ່ຽນແປງການອອກແບບຂະບວນການກາງ ມື້ກັບອາທິດ; ສາມາດເຮັດໃຫ້ຜ້າຍ້ອມສີບໍ່ຖືກຕ້ອງ ການອອກແບບ Lock ແລະພື້ນຖານວັດສະດຸຕົ້ນ; ຮັກສາການປ່ຽນແປງເປັນລາຍການໃຫມ່
ຂາດການຕັດ ຫຼືຮາດແວ ຂັດຂວາງການໂຫຼດເສັ້ນທັງຫມົດ ສັ່ງຕັດຕົ້ນ; ຢືນຢັນວັນທີຂາເຂົ້າກ່ອນການໂຫຼດເສັ້ນ
ວັນພັກແຫ່ງຊາດ ອາທິດ - ງານເທດສະການລະດູໃບໄມ້ປົ່ງແມ່ນການຂັດຂວາງຫຼາຍອາທິດ ສັ່ງກ່ອນການຊ້າລົງ; ເບິ່ງຄູ່ມືຈີນ
ລົ້ມເຫລວໃນການກວດສອບ / ເຮັດວຽກໃຫມ່ ມື້ຫາອາທິດ ຄໍານິຍາມຂໍ້ບົກພ່ອງທີ່ຊັດເຈນແລະຕົວຢ່າງຄໍາທີ່ຕົກລົງກັນກ່ອນການຜະລິດ
ການຂົນສົ່ງແລະພາສີ ອາທິດ, ປ່ຽນແປງໄດ້ ສ້າງ buffer; ຢ່າວາງແຜນການຂົນສົ່ງຂັ້ນຕ່ໍາ

ສອງອັນນີ້ສົມຄວນໄດ້ຮັບການເນັ້ນໜັກ. ການປ່ຽນແປງລະຫວ່າງກາງແມ່ນລາຄາແພງໃນເວລາເຊັ່ນດຽວກັນກັບເງິນ: ;ການປ່ຽນສີຄືນໃໝ່, ການຖັກແສ່ວໃໝ່ ຫຼືການອອກແບບໃໝ່ຫຼັງຈາກຍ້ອມຜ້າແລ້ວຈະເພີ່ມມື້ ຫຼື ຫຼາຍອາທິດ — ລັອກອົງປະກອບການອອກແບບຫຼັກ ແລະພື້ນຖານຜ້າໄວ້ກ່ອນໄວ, ແລະຮັກສາການປ່ຽນແປງທີ່ສຳຄັນເປັນລະຫັດລາຍການໃໝ່ດ້ວຍຄວາມຄາດຫວັງຂອງເວລານຳ. ແລະວັນພັກບໍ່ແມ່ນຂໍ້ສັງເກດ: ;ວັນພັກແຫ່ງຊາດໃນປະເທດການຜະລິດຮຽກຮ້ອງໃຫ້ມີການສັ່ງຊື້ແບບພິເສດຫຼືເວລາເສີມສ້າງໃນຕົວເພີ່ມເຕີມ. ສໍາລັບຖົງເຢັນ, ປ່ອງຢ້ຽມການສັ່ງຊື້ແມ່ນຢູ່ຕະຫຼອດໄລຍະງານບຸນພາກຮຽນ spring, ນີ້ແມ່ນຂໍ້ຈໍາກັດການວາງແຜນທໍາອິດ - ເບິ່ງຜູ້ຜະລິດເຄື່ອງເຢັນອ່ອນໃນປະເທດຈີນ: ຄູ່ມື OEM ສໍາເລັດ.

ວິທີການບີບອັດທາມລາຍຕົວຈິງ

Levers ທີ່ເຮັດວຽກ, ປະມານຕາມລໍາດັບປະສິດທິຜົນ:

  1. ເລືອກວັດສະດຸຫຼັກຊັບແລະສີຫຼັກຊັບ.ນີ້ຈະເອົາແຫຼ່ງຄວາມລ່າຊ້າທີ່ໃຫຍ່ທີ່ສຸດອັນດຽວໃນຄໍາສັ່ງທໍາອິດ - ບໍ່ມີວົງຈອນການຈຸ່ມຫ້ອງທົດລອງ, ບໍ່ຕ້ອງລໍຖ້າຫຼາຍສີຍ້ອມ.
  2. ສົ່ງຂໍ້ມູນສະເພາະທີ່ສົມບູນ.ສະຫຼຸບໂດຍຫຍໍ້ທີ່ພ້ອມທີ່ຈະຜະລິດຈະປ່ຽນການຄົ້ນພົບ 14 ມື້ໃຫ້ເປັນວົງຢືມ 1-3 ມື້.
  3. ອະນຸມັດອຸປະກອນຫຼັກໄວ້ລ່ວງໜ້າສຳລັບໂຄງການຊ້ຳໆ.ຄໍາແນະນໍາມາດຕະຖານແມ່ນ ;ການອະນຸມັດຜ້າຫຼັກລ່ວງໜ້າເພື່ອຂ້າມການຈຸ່ມຫ້ອງທົດລອງ - ຄໍາສັ່ງທີສອງກ່ຽວກັບວັດສະດຸທີ່ໄດ້ຮັບການອະນຸມັດແມ່ນໄວກວ່າແບບທໍາອິດ.
  4. ລວບລວມຄໍາຕິຊົມແລະຕັດສິນໃຈໄວ.ຜູ້ຕັດສິນໃຈຫນຶ່ງ, ຄໍາຕອບລວມຫນຶ່ງ, ຄໍາຫມັ້ນສັນຍາການປ່ຽນແປງຄົງທີ່. ;ການລວມຕົວຢ່າງການເຮັດຊ້ຳໂດຍການສະໜອງຂໍ້ມູນສະເພາະທີ່ຊັດເຈນ, ຄົບຖ້ວນແມ່ນເປັນເອກະສານທີ່ເຮັດເປັນ lever.
  5. ເລີ່ມຕົ້ນຈາກເວທີທີ່ມີຢູ່ແລ້ວ.ຍີ່ຫໍ້ແລະການປ່ຽນແປງສະເພາະກ່ຽວກັບການກໍ່ສ້າງການເຊື່ອມໂລຫະທີ່ພິສູດໄດ້ ວິສະວະກໍາຮູບແບບຂ້າມແລະການພັດທະນາເຄື່ອງມືການເຊື່ອມໂລຫະທັງຫມົດ.
  6. ສັ່ງ​ເຂົ້າ​ນອກ​ລະດູ​ການ.ການໂຫຼດຂອງໂຮງງານແມ່ນຂໍ້ຈໍາກັດທີ່ແທ້ຈິງ; ຄໍາສັ່ງດຽວກັນທີ່ວາງໄວ້ໃນຕາຕະລາງປ່ອງຢ້ຽມທີ່ງຽບກວ່າໄວກວ່າ.
  7. ການຂົນສົ່ງທາງອາກາດ, ເປັນສຸກເສີນເທົ່ານັ້ນ.ຂອບ​ເຂດ​ທີ່​ຊື່​ສັດ: ;ການ​ຂົນ​ສົ່ງ​ທາງ​ອາ​ກາດ​ສາ​ມາດ claw ກັບ​ຄືນ​ໄປ​ບ່ອນ​ສອງ​ຫາ​ສີ່​ອາ​ທິດ​ໃນ​ທີ່​ສຸດ​ແຕ່​ໃນ​ຫຼາຍ​ເທົ່າ​ຂອງ​ຄ່າ​ໃຊ້​ຈ່າຍ​ຂອງ​ທະ​ເລ​, ສະ​ນັ້ນ​ມັນ​ເຮັດ​ວຽກ​ເປັນ lever ສຸກ​ເສີນ​ຫຼາຍ​ກ​່​ວາ​ແຜນ​ການ​.
ສິ່ງທີ່ບໍ່ສາມາດບີບອັດໄດ້.ການເຊື່ອມໂລຫະ, lamination ຝາແລະການປິ່ນປົວໃຊ້ເວລາທີ່ພວກເຂົາໃຊ້ເວລາ; rushing ໃຫ້​ເຂົາ​ເຈົ້າ​ຜະ​ລິດ​ຕະ​ພັນ​ຂໍ້​ບົກ​ຜ່ອງ​ທີ່​ບໍ່​ສໍາ​ເລັດ​ການ​ກວດ​ກາ​ແລະ​ໃຊ້​ເວ​ລາ​ຫຼາຍ​ກ​່​ວາ​ພວກ​ເຂົາ​ເຈົ້າ​ບັນ​ທຶກ​ໄວ້​. ການທົດສອບນ້ໍາຕ້ອງການໄລຍະເວລາເພື່ອເປີດເຜີຍການຊຶມເຊື້ອຊ້າ. ການຂົນສົ່ງຂອງມະຫາສະຫມຸດໄດ້ຖືກແກ້ໄຂໂດຍພູມສາດ. ຜູ້ສະຫນອງທີ່ຕົກລົງກັບເສັ້ນຕາຍໃດໆໂດຍບໍ່ມີການສົນທະນາວັດສະດຸ, ການອະນຸມັດສີແລະການໂຫຼດຂອງໂຮງງານບໍ່ໄດ້ວາງແຜນ - ແລະຕາຕະລາງທີ່ຕົກລົງກັນໃນແງ່ດີແມ່ນເສັ້ນທາງທົ່ວໄປທີ່ສຸດໃນລະດູການທີ່ພາດ.


ການວາງແຜນຄືນຫຼັງ: ຕາຕະລາງການເຮັດວຽກ

ເຮັດວຽກຕັ້ງແຕ່ວັນທີຢູ່ໃນຊັ້ນວາງ, ບໍ່ແມ່ນການສັ່ງຊື້. ລົບ, ໃນຄໍາສັ່ງນີ້:

ກັບຄືນຈາກວັນທີຢູ່ໃນຊັ້ນວາງ ອະນຸຍາດ
ການຮັບສາງ, QC ແລະລາຍຊື່ ມື້ຫາຫນຶ່ງອາທິດ
ການຈັດສົ່ງພາຍໃນຈາກທ່າເຮືອ ມື້
ການເກັບພາສີ ມື້, ຕົວແປ
ການຂົນສົ່ງມະຫາສະຫມຸດ ອາທິດ, ຂຶ້ນກັບເສັ້ນທາງ — ເພີ່ມ buffer
ການກວດກາກ່ອນການຂົນສົ່ງແລະ rework ໃດ ເຖິງນຶ່ງອາທິດ
ການຜະລິດຈໍານວນຫລາຍ 30-45 ມື້
ວັດສະດຸຂາເຂົ້າ (ລາຍການທີ່ຍາວທີ່ສຸດ) ມື້ກັບອາທິດ; 30+ ຖ້າ custom-dyed
ການເກັບຕົວຢ່າງແລະການອະນຸມັດຮອບ 7-15 ມື້ບວກກັບການແກ້ໄຂ
ຂໍ້ມູນຈໍາເພາະແລະວົງຢືມ 1-3 ມື້ຖ້າສໍາເລັດ
ບັບເຟີວັນພັກ ອາທິດຖ້າຕາຕະລາງຂ້າມງານບຸນພາກຮຽນ spring

ສໍາລັບລະດັບຄວາມເຢັນໃນລະດູຮ້ອນ, ເລກເລກນີ້ມັກຈະເປັນວັນທີຄໍາຫມັ້ນສັນຍາໃນລະດູໃບໄມ້ປົ່ງຫຼືຕົ້ນລະດູຫນາວ. ຍີ່ຫໍ້ທີ່ເລີ່ມຕົ້ນໃນພາກຮຽນ spring ສໍາລັບການເປີດຕົວເດືອນມິຖຸນາໄດ້ສູນເສຍລະດູການແລ້ວ - ແລະເຄື່ອງເຢັນແມ່ນຕາມລະດູການ, ດັ່ງນັ້ນສິນຄ້າທີ່ມາຮອດຊ້າຕ້ອງລໍຖ້າຫນຶ່ງປີແທນທີ່ຈະເປັນເດືອນ. ຜົນສະທ້ອນທາງການຄ້າແມ່ນກວມເອົາໃນວິທີການເລີ່ມຕົ້ນຍີ່ຫໍ້ Backpack Cooler ຂອງທ່ານເອງ.

ຢ່າລືມສັ່ງໃໝ່.ຖ້າໄລຍະທໍາອິດຂາຍຫມົດ, ການທົດແທນໃຊ້ເວລາ 30-45 ມື້ດຽວກັນບວກກັບການຂົນສົ່ງ - ດັ່ງນັ້ນການຂາຍອອກກາງລະດູການຫມາຍຄວາມວ່າການ restock ມາຮອດຫຼັງຈາກລະດູການ, ເວັ້ນເສຍແຕ່ວ່າການສັ່ງຄືນໄດ້ຖືກວາງແຜນໄວ້ໃນຕາຕະລາງຕົ້ນສະບັບ. ຕັດ​ສິນ​ໃຈ​ການ​ຈັດ​ລໍາ​ດັບ​ຈຸດ​ກະ​ຕຸ້ນ​ຄືນ​ໃຫມ່​ຂອງ​ທ່ານ​ກ່ອນ​ທີ່​ການ​ຂົນ​ສົ່ງ​ຄັ້ງ​ທໍາ​ອິດ​ຈະ​ມາ​ເຖິງ.


Sealock Lead Times

ວົງຢືມ ໄວສຸດສະເປັກທີ່ສົມບູນ
ການເກັບຕົວຢ່າງ 7-15 ມື້; ຕໍ່ໄປອີກແລ້ວສໍາລັບການພັດທະນາພື້ນຖານໃນຂະນະທີ່ຮູບແບບແລະການເຊື່ອມໂລຫະແມ່ນວິສະວະກໍາ
ການຜະລິດ 30-45 ມື້ຫຼັງຈາກຕົວຢ່າງແລະການຢືນຢັນເງິນຝາກ
ເງື່ອນໄຂ MOQ 300 pcs ຕໍ່ການອອກແບບ; FOB ກວາງຕຸ້ງ
ຄວາມສາມາດ ສາຍເຊື່ອມຄວາມຖີ່ສູງພາຍໃນເຮືອນ ແລະສາຍຫຍິບ — ຫ້ອງແຍກຕ່າງຫາກ, ຊັ້ນດຽວກັນ; ການກໍ່ສ້າງຈໍານວນຫຼາຍໃຊ້ທັງສອງ
ຄຸນະພາບ IQC / IPQC / OQC, ການເກັບຕົວຢ່າງ AQL, ການເຊັນຕົວຢ່າງຄໍາ, ການທົດສອບ batch ນ້ໍາເຕັມ; SGS ຫຼື QIMA ຍິນດີຕ້ອນຮັບ
ຕົ້ນກໍາເນີດ ຈີນ ຫຼື ຫວຽດນາມ ​ໃນ​ສະ​ເພາະ​ອັນ​ດຽວ​ກັນ
ການຢັ້ງຢືນ ISO9001, BSCI, SMETA P4, GRS, HIGG, ສະແກນ

ເວທີທີ່ເຮັດໃຫ້ຕາຕະລາງທໍາອິດສັ້ນ - ການເຊື່ອມໂລຫະທີ່ມີຢູ່ແລ້ວກໍ່ສ້າງຢູ່ໃນສີຫຼັກຊັບ, ດັ່ງນັ້ນບໍ່ມີການພັດທະນາຮູບແບບແລະບໍ່ມີການຍ້ອມສີ:

ຮູບພາບ ຕົວແບບ ເປັນຫຍັງມັນເຮັດໃຫ້ຕາຕະລາງສັ້ນລົງ ເຊື່ອມຕໍ່
28L airtight-zipper insulated backpack cooler SL-I274 ເຄື່ອງເຮັດຄວາມເຢັນ 28L Airtight-Zipper Backpack (SL-I274) ພິສູດການຜະນຶກ 48 ຊົ່ວໂມງການກໍ່ສ້າງ, ສີ່ສີຫຼັກຊັບ ເບິ່ງ
Insulated soft cooler backpack with molded lid SL-E050B ກະເປົ໋າກະເປົ໋າເປ້ກັນຄວາມຮ້ອນ, ຝາແມ່ພິມ (SL-E050B) ສອງຂະຫນາດໄດ້ພັດທະນາແລ້ວ — ການຂະຫຍາຍຂອບເຂດທີ່ບໍ່ມີເຄື່ອງມືໃຫມ່ ເບິ່ງ
Roll-top leakproof soft cooler SL-I288 Roll-Top Soft Cooler ປ້ອງກັນການຮົ່ວໄຫຼ (SL-I288) ສີ tan/grey ທີ່ມີຢູ່ແລ້ວ; ໂດດເດັ່ນໂດຍບໍ່ມີການຍ້ອມສີແບບກຳນົດເອງ ເບິ່ງ
Insulated leakproof cooler backpack SL-I075A ກະເປົ໋າກະເປົ໋າເປ້ກັນຄວາມຮ້ອນທີ່ມີສນວນກັນຮົ່ວ (SL-I075A) ເວທີມູນຄ່າໃນສາມສີຫຼັກຊັບ ເບິ່ງ

FAQ: Soft Cooler Lead Times

ຖາມ: ການຜະລິດເຄື່ອງເຢັນອ່ອນໃຊ້ເວລາດົນປານໃດ?

A: ການຜະລິດຈໍານວນຫລາຍແມ່ນປົກກະຕິແລ້ວ 30-45 ມື້ຫຼັງຈາກຕົວຢ່າງແລະການຢືນຢັນເງິນຝາກ, ໂດຍມີຕົວຢ່າງ 7-15 ມື້ກ່ອນ. ແຕ່ການສັ່ງເຂົ້າສາງແມ່ນຍາວກວ່າ - ເພີ່ມຂໍ້ກໍານົດແລະວົງຢືມ, ວັດສະດຸຂາເຂົ້າ, ການປັບປຸງຕົວຢ່າງ, ການກວດກາ, ການຂົນສົ່ງທາງທະເລແລະການເກັບພາສີ. ສອງຫາສາມເດືອນຈາກການອະນຸມັດແມ່ນຕົວເລກການວາງແຜນຕົວຈິງ.

ຖາມ: ຄວາມລ່າຊ້າມາຈາກໃສ?

A: ສ່ວນຫຼາຍແມ່ນກ່ອນທີ່ຈະເລີ່ມການຜະລິດ. ຄວາມພ້ອມຂອງວັດສະດຸແລະການອະນຸມັດແມ່ນເປັນຄໍຂວດປົກກະຕິ, ແລະຄວາມລ່າຊ້າຂອງຜ້າແມ່ນຍາກທີ່ສຸດທີ່ຈະຟື້ນຕົວຈາກເພາະວ່າບໍ່ມີຫຍັງທີ່ລຸ່ມນ້ໍາສາມາດເລີ່ມຕົ້ນໄດ້ໂດຍບໍ່ມີວັດສະດຸໃນຕາຕະລາງການຕັດ - ຜູ້ຜະລິດຫນຶ່ງໃຫ້ເຫດຜົນ 45-55% ຂອງຄວາມລ່າຊ້າໃນຄໍາສັ່ງທໍາອິດສໍາລັບການຈັດຫາແລະການຍ້ອມຜ້າ. ການອະນຸມັດສີຊ້າຜ່ານທຸກຂັ້ນຕອນຕໍ່ມາ.

ຖາມ: ສີ custom ເພີ່ມຫຼາຍປານໃດ?

A: ອາດຈະ 30 ມື້ຫຼືຫຼາຍກວ່ານັ້ນ, ເນື່ອງຈາກວ່າການຍ້ອມສີ custom ເອົາວົງຈອນການອະນຸມັດການຈຸ່ມຫ້ອງທົດລອງຂອງຕົນເອງແລະເວລານໍາຫຼາຍ. ສໍາລັບຄໍາສັ່ງທໍາອິດພາຍໃຕ້ຄວາມກົດດັນທີ່ໃຊ້ເວລາ, ການເລືອກສີຫຼັກຊັບແມ່ນວິທີດຽວທີ່ມີປະສິດທິພາບທີ່ສຸດໃນການປົກປ້ອງຕາຕະລາງ.

ຖາມ: ຂ້ອຍສາມາດເລັ່ງການຜະລິດຖ້າຂ້ອຍຊ້າບໍ?

A: ພຽງແຕ່ຢູ່ໃນຂອບເຂດຈໍາກັດ. ການຂົນສົ່ງທາງອາກາດສາມາດຟື້ນຕົວສອງຫາສີ່ອາທິດໃນຕອນທ້າຍຂອງຄ່າໃຊ້ຈ່າຍໃນທະເລຫຼາຍເທົ່າ, ເຊິ່ງເຮັດໃຫ້ມັນເປັນ lever ສຸກເສີນແທນທີ່ຈະເປັນແຜນການ. ການເຊື່ອມໂລຫະ, lamination ຝາແລະການທົດສອບນ້ໍາໃຊ້ເວລາທີ່ພວກເຂົາໃຊ້ເວລາ, ແລະການເລັ່ງໃຫ້ເຂົາເຈົ້າຜະລິດຂໍ້ບົກພ່ອງທີ່ລົ້ມເຫລວໃນການກວດສອບແລະໃຊ້ເວລາຫຼາຍກ່ວາພວກເຂົາປະຫຍັດ. ປົກປ້ອງວັນທີໂດຍການລັອກວັດສະດຸແລະການອະນຸມັດໄວ, ບໍ່ແມ່ນໂດຍການບີບອັດການຜະລິດຕໍ່ມາ.

ຖາມ: ຂ້ອຍຄວນສັ່ງຊ່ວງລະດູຮ້ອນເທົ່າໃດ?

A: ເຮັດວຽກກັບຄືນຈາກວັນທີຢູ່ໃນຊັ້ນວາງຂອງທ່ານໂດຍຜ່ານການຮັບສາງ, ການຈັດສົ່ງພາຍໃນ, ພາສີ, ການຂົນສົ່ງທາງມະຫາສະຫມຸດ, ການກວດສອບ, ການຜະລິດ 30-45 ມື້, ວັດສະດຸຂາເຂົ້າ, ການເກັບຕົວຢ່າງແລະການອະນຸມັດ - ຫຼັງຈາກນັ້ນເພີ່ມ buffer ວັນພັກຖ້າກໍານົດເວລາຂ້າມງານບຸນພາກຮຽນ spring. ສໍາ​ລັບ​ລະ​ດັບ cooler summer ຫຼາຍ​ທີ່​ສຸດ​ທີ່​ເຮັດ​ໃຫ້​ຄໍາ​ຫມັ້ນ​ສັນ​ຍາ​ໃນ​ດູ​ໃບ​ໄມ້​ລົ່ນ​ຫຼື​ຕົ້ນ​ລະ​ດູ​ຫນາວ​.

ຖາມ: ສິ່ງທີ່ເຮັດໃຫ້ຄວາມແຕກຕ່າງທີ່ໃຫຍ່ທີ່ສຸດກັບເວລານໍາຂອງຂ້ອຍ?

A: ຂໍ້ກໍານົດຄົບຖ້ວນສົມບູນແລະສີຫຼັກຊັບ. ບົດສະຫຼຸບສັ້ນໆທີ່ກຽມພ້ອມໃນການຜະລິດເຮັດໃຫ້ການຄົ້ນພົບສອງອາທິດເຂົ້າໄປໃນວົງຢືມຫນຶ່ງຫາສາມມື້, ແລະສີຫຼັກຊັບຈະເອົາການຍ້ອມສີອອກຈາກເສັ້ນທາງທີ່ສໍາຄັນ. ຫຼັງຈາກນັ້ນ: ໄວ, ລວບລວມຄໍາຄຶດຄໍາເຫັນໃນລະຫວ່າງການເກັບຕົວຢ່າງ, ແລະເລີ່ມຕົ້ນຈາກເວທີທີ່ມີຢູ່ແລ້ວແທນທີ່ຈະພັດທະນາຮູບແບບໃຫມ່.

ການວາງແຜນຕາຕະລາງ?Sealock (YiFuLong Outdoor Gear Co., Ltd.) ຜະລິດເຄື່ອງເຮັດຄວາມເຢັນທີ່ເຊື່ອມ ແລະຫຍິບຢູ່ໃນປະເທດຈີນ ແລະຫວຽດນາມ, ໂດຍອ້າງອີງການເກັບຕົວຢ່າງ 7-15 ມື້ ແລະການຜະລິດ 30-45 ມື້. ສົ່ງວັນທີໃນຊັ້ນວາງຂອງເຈົ້າ ແລະທີມງານຈະເຮັດປະຕິທິນກັບເຈົ້າກັບເຈົ້າ — ແລະເວົ້າແບບງ່າຍໆຖ້າມັນບໍ່ເໝາະສົມ.

ອີເມວ:info@sealock.com.hk |  ໂທລະສັບ: +86-13632981825  | ຊອກຫາຊ່ວງຄວາມເຢັນອ່ອນ

ສະຖິຕິ ແລະສະຖິຕິການຊັກຊ້າທີ່ກ່າວມານີ້ສະທ້ອນໃຫ້ເຫັນເຖິງແຫຼ່ງຜະລິດເຄື່ອງແຕ່ງກາຍ ແລະສິນຄ້າອ່ອນທີ່ມີສາທາລະນະໃນກາງປີ 2026 ແລະແຕກຕ່າງກັນໄປຕາມໂຮງງານ, ຜະລິດຕະພັນ, ວັດສະດຸ ແລະລະດູການ. ໄລຍະເວລາການຂົນສົ່ງໂດຍສະເພາະມີການປ່ຽນແປງກັບເງື່ອນໄຂການກໍານົດເສັ້ນທາງ. ຢືນຢັນເວລານໍາແລະຄວາມສາມາດໃນປະຈຸບັນກັບຜູ້ສະຫນອງຂອງທ່ານກ່ອນທີ່ຈະໃຫ້ຄໍາຫມັ້ນສັນຍາກັບວັນທີເປີດຕົວ.
